综合业务楼大体积混凝土施工方案 11P

2023-04-14 建筑施工 0 506
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 1积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

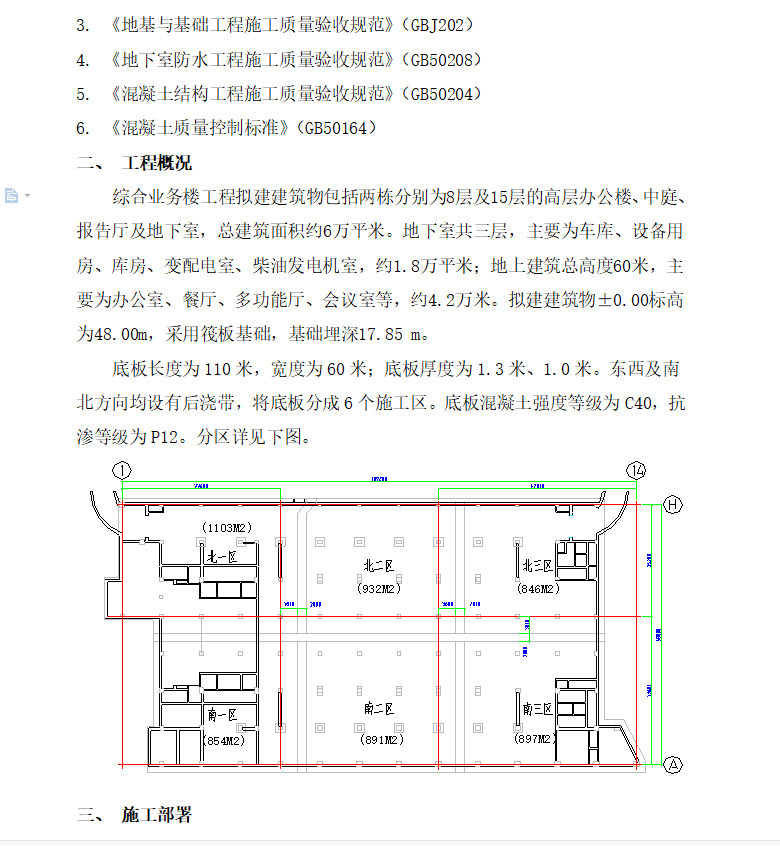

综合业务楼工程拟建建筑物包括两栋分别为8层及15层的高层办公楼、中庭、报告厅及地下室,总建筑面积约6万平米。地下室共三层,主要为车库、设备用房、库房、变配电室、柴油发电机室,约1.8万平米;地上建筑总高度60米,主要为办公室、餐厅、多功能厅、会议室等,约4.2万米。拟建建筑物±0.00标高为48.00m,采用筏板基础,基础埋深17.85 m。

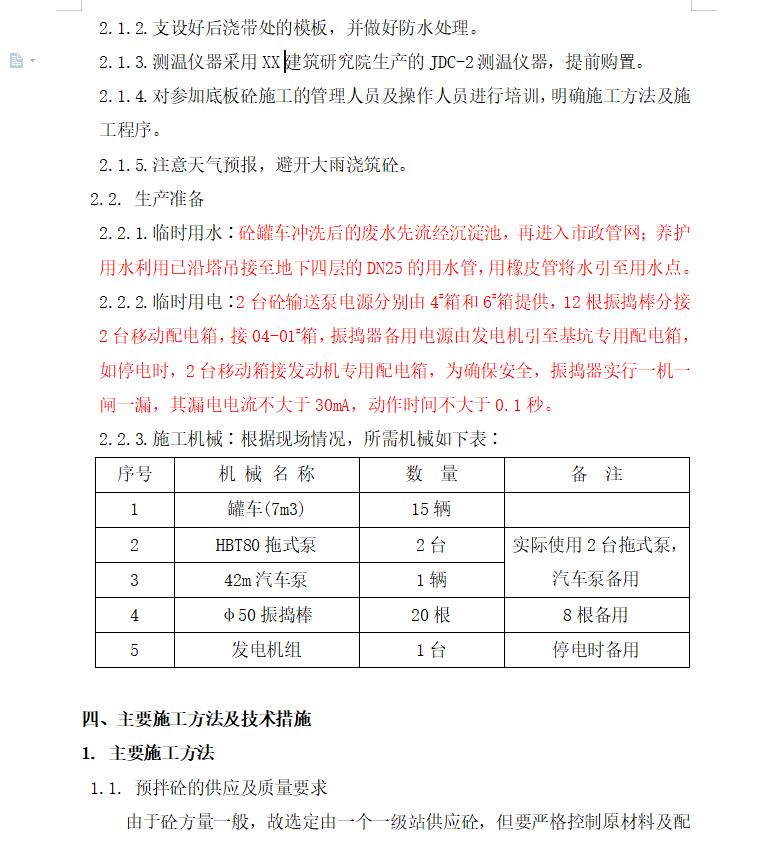

底板长度为110米,宽度为60米;底板厚度为1.3米、1.0米。东西及南北方向均设有后浇带,将底板分成6个施工区。
临时用水∶砼罐车冲洗后的废水先流经沉淀池,再进入市政管网;养护用水利用已沿塔吊接至地下四层的DN25的用水管,用橡皮管将水引至用水点。

2.2.2.临时用电∶2台砼输送泵电源分别由4#箱和6#箱提供,12根振捣棒分接2台移动配电箱,接04-01#箱,振捣器备用电源由发电机引至基坑专用配电箱,如停电时,2台移动箱接发动机专用配电箱,为确保安全,振捣器实行一机一闸一漏,其漏电电流不大于30mA,动作时间不大于0.1秒。
