桥梁施工控制测量及定位资料计算
最近更新 2023年04月14日
资源编号 229344

#最新
桥梁施工控制测量及定位资料计算

2023-04-14 桥梁工程 0 495
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 6积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

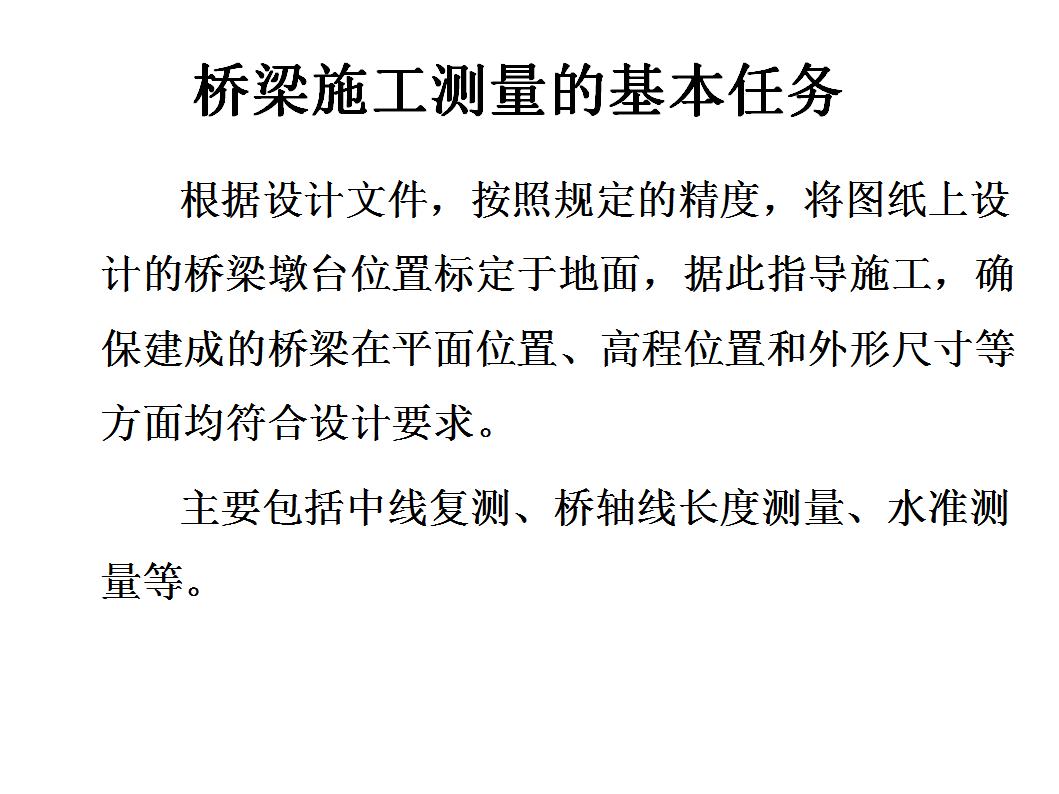

桥梁施工测量的基本任务
根据设计文件,按照规定的精度,将图纸上设计的桥梁墩台位置标定于地面,据此指导施工,确保建成的桥梁在平面位置、高程位置和外形尺寸等方面均符合设计要求。
主要包括中线复测、桥轴线长度测量、水准测量等。

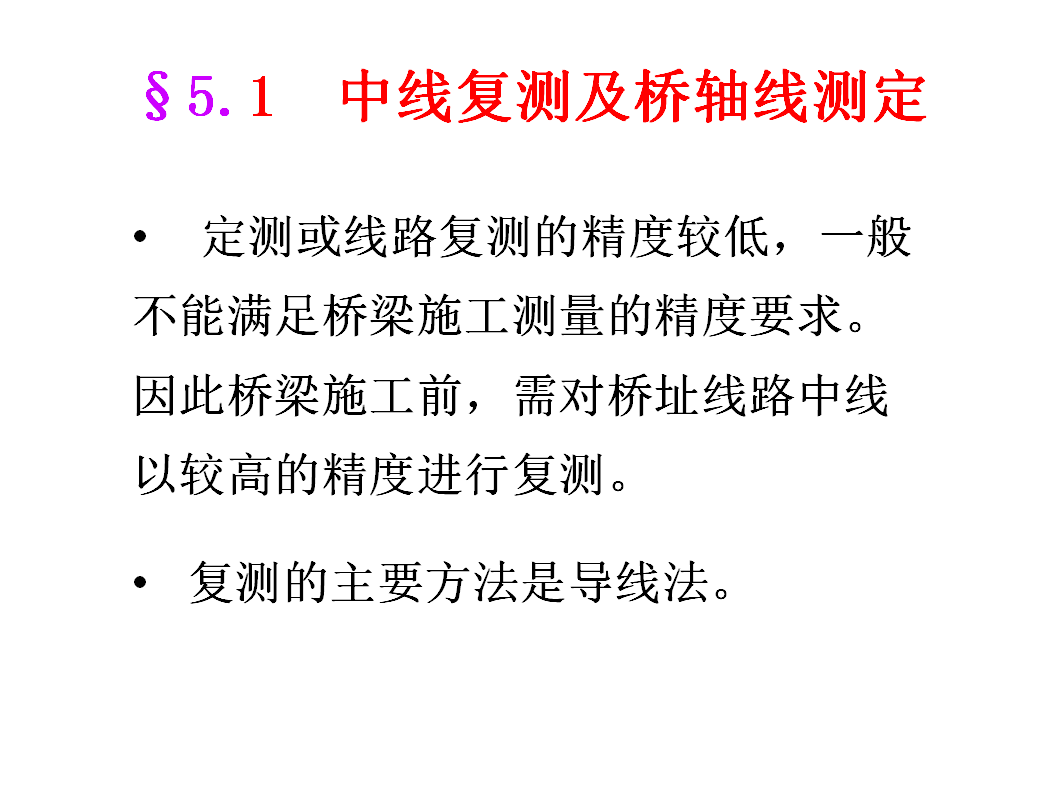

§5.1 中线复测及桥轴线测定
定测或线路复测的精度较低,一般不能满足桥梁施工测量的精度要求。因此桥梁施工前,需对桥址线路中线以较高的精度进行复测。
复测的主要方法是导线法。

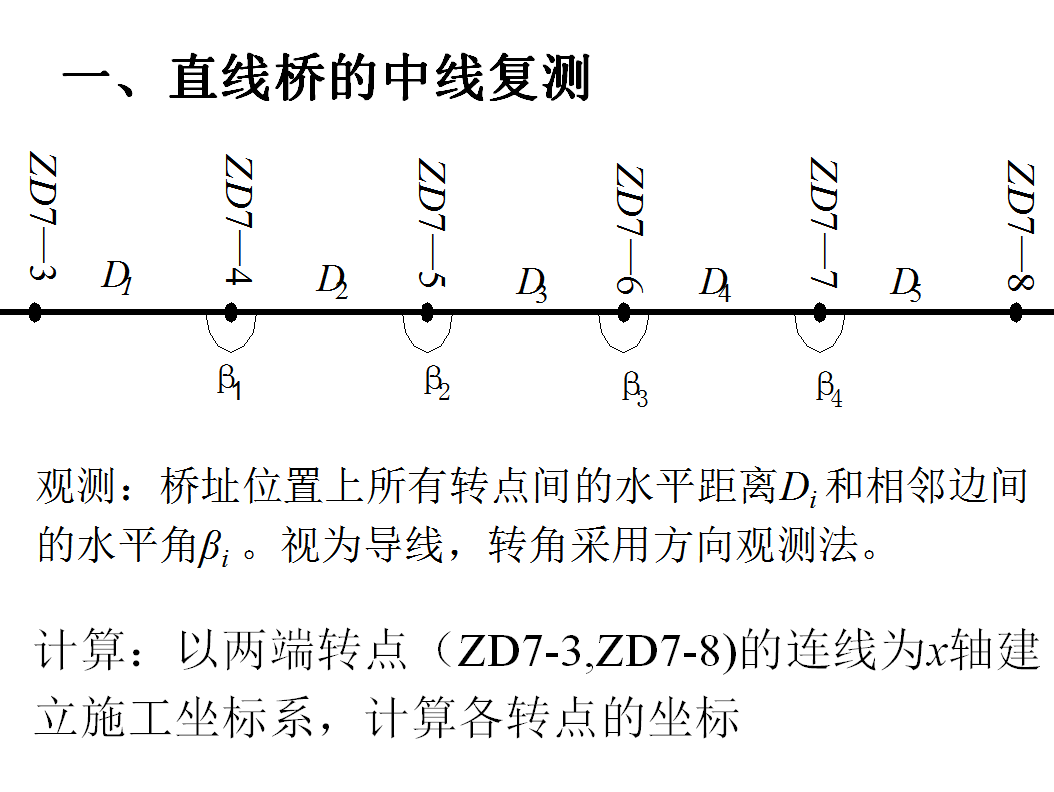

一、直线桥的中线复测
观测:桥址位置上所有转点间的水平距离Di 和相邻边间的水平角βi 。视为导线,转角采用方向观测法。
计算:以两端转点(ZD7-3,ZD7-8)的连线为x轴建立施工坐标系,计算各转点的坐标

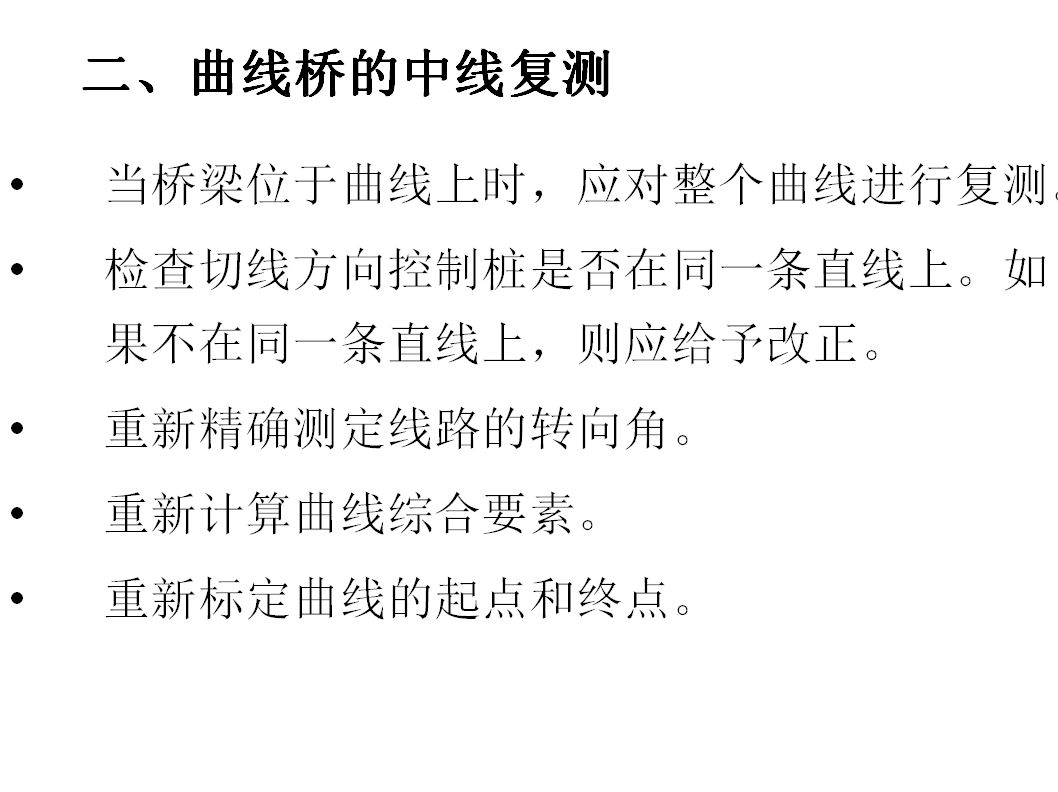

二、曲线桥的中线复测
当桥梁位于曲线上时,应对整个曲线进行复测。
检查切线方向控制桩是否在同一条直线上。如果不在同一条直线上,则应给予改正。
重新精确测定线路的转向角。
重新计算曲线综合要素。
重新标定曲线的起点和终点。
1. 切线控制桩的复测
检查切线上的控制桩是否在同一条直线上。
方法:穿线法、导线法。
2. 转向角复测
依据:已确认的切线控制桩;
方法:
直接测量――测回法
间接测量――导线法
如果已确认的切线控制桩中含有交点桩,则采用直接测量法
否则,采用间接测量法,即导线测量法或副交点法。
复测转向角与定测转向角不符时处理方法:
原则:尽量不改变原设计。
方法一:利用复测转向角重新计算曲线要素,改变曲线起点或终点里程
桥梁布设在直线-始端缓和曲线-圆曲线区间内,则曲线的ZH里程保持与原设计里程不变;
桥梁布设在圆曲线-末端缓和曲线-直线区间内,则曲线的HZ里程保持与原设计里程不变;同时保持各墩台中心设计里程不变。
要使ZH或HZ里程不变,可设断链桩或将距离误差调整在直线段。
方法二:调整切线方向,使转向角恢复到原设计值
整个桥梁布设在始端缓和曲线-圆曲线-末端缓和曲线区间内,或回头曲线转向角在180°左右时,如果桥梁前后相邻曲线没有施工或无重大建筑物,可以调整切线方向,使转向角恢复到原设计值,以保证桥梁原设计不变。
方法三:采用复测转向角,改变桥梁设计
三、桥轴线长度测定
1. 桥轴线控制桩:两岸桥头中线上埋设的控制桩。作用:保证墩台间的相对位置正确,并使之与相邻线路在平面位置上正确衔接。
2. 桥轴线长度:两岸桥轴线控制桩间的水平距离。
3. 桥轴线长度的测量方法
直接测定法――光电测距
间接测定法――三角网推算

资源下载此资源下载价格为6积分,VIP 8折、终身VIP免费,请先
客服微信:18081414629

西南工程联盟 桥梁工程 桥梁施工控制测量及定位资料计算 https://www.xngclm.com/229344.html

创始人贺轩的秘书助理

常见问题

相关文章

发表评论
暂无评论
官方客服团队

为您解决烦忧 - 24小时在线 专业服务
