高速铁路桥梁施工和悬浇梁管理

2023-04-14 桥梁工程 0 221
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 6积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

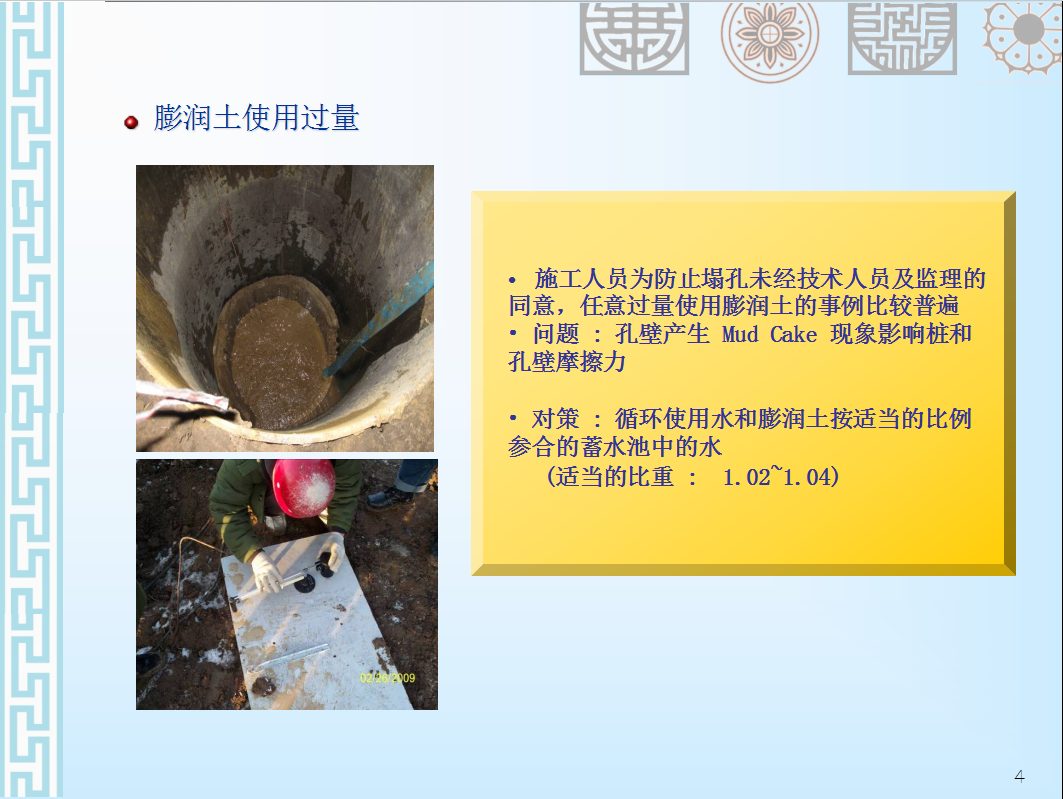

钢筋绑扎及混凝土浇筑
考虑堆载预压时弹性模量安装模板
(利用千斤顶调整模板标高、垂直度、位置)
有干扰时调整钢筋为原则 : 普通钢筋精轧螺纹钢→ 横向波纹管→不能移动纵向波纹管 (确保钢筋保护层30~ 35mm)
预留孔采用螺线筋加固,排水孔采用螺旋筋和 井字钢筋加固
绑扎完钢筋及立模后进行清扫(稍微降落模板端部用水清洗)
密封已施工部位及施工缝部位防止漏浆
施工连接部位凿毛时防止腹板混凝土破损
浇筑混凝土
0#块混凝土分阶段浇筑,考虑到平衡采用两台泵车浇筑
浇筑 C50混凝土保证搅拌站的供应,确保其连续性
混凝土按30cm厚度分层浇筑
腹板等钢筋布置密集的部位采用直径 3�M 的振捣棒捣固,按 40~45�M间距及15~30秒时间管理
浇筑混凝土时不平衡荷载不得超过 2㎥,混凝土捣固时注意不得破坏波纹管及预应力筋等各种预埋件
浇筑混凝土时为防止破坏波纹管施工保护管
沉降管理注意事项
早上测量预拱度为佳,另尽量都在同一时间段进行测量管理

测量人员尽量为同一个人

定期检查测量基准点和测量设备

预拱度校正易多个节段分散进行不易在一个节段进行
