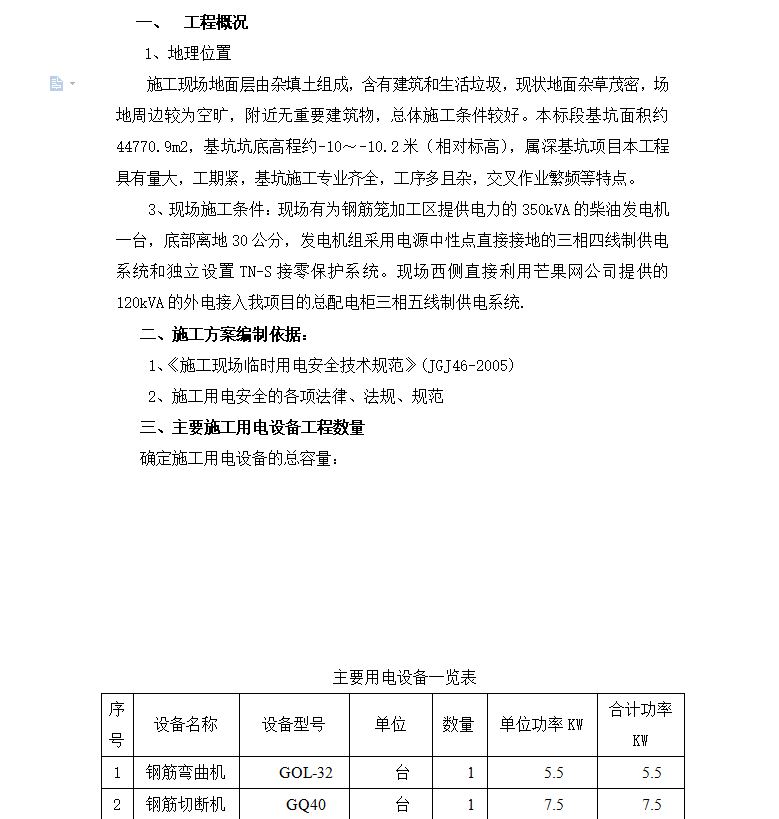

施工现场地面层由杂填土组成,含有建筑和生活垃圾,现状地面杂草茂密,场地周边较为空旷,附近无重要建筑物,总体施工条件较好。本标段基坑面积约44770.9m2,基坑坑底高程约-10~-10.2米(相对标高),属深基坑项目本工程具有量大,工期紧,基坑施工专业齐全,工序多且杂,交叉作业繁频等特点。
现场施工条件:现场有为钢筋笼加工区提供电力的350kVA的柴油发电机一台,底部离地30公分,发电机组采用电源中性点直接接地的三相四线制供电系统和独立设置TN-S接零保护系统。现场西侧直接利用芒果网公司提供的120kVA的外电接入我项目的总配电柜三相五线制供电系统.
