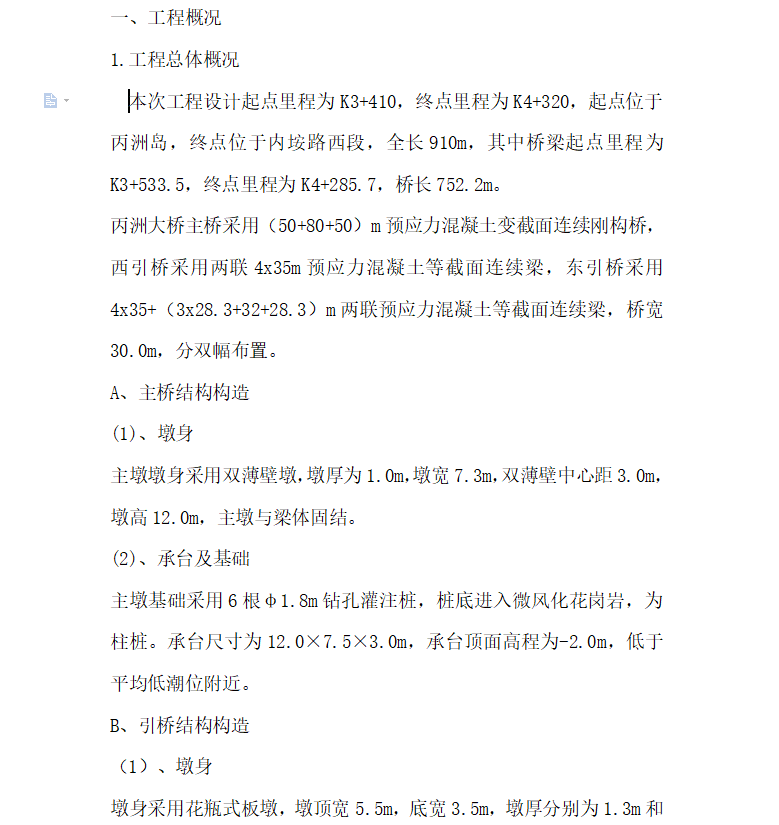

本次工程设计起点里程为K3+410,终点里程为K4+320,起点位于XX岛,终点位于内��路西段,全长910m,其中桥梁起点里程为K3+533.5,终点里程为K4+285.7,桥长752.2m。
主桥采用(50+80+50)m预应力混凝土变截面连续刚构桥,西引桥采用两联4x35m预应力混凝土等截面连续梁,东引桥采用4x35+(3x28.3+32+28.3)m两联预应力混凝土等截面连续梁,桥宽30.0m,分双幅布置。
墩身采用花瓶式板墩,墩顶宽5.5m,底宽3.5m,墩厚分别为1.3m和1.5m,联接墩墩顶4.5m区段设扩大头,墩厚1.5~2.1m,墩高为5.5~14.5m,墩身侧面采用。每个圆曲线过渡,过渡段高为4.5m。在墩身的正面设有装饰槽,槽宽1.0m,槽深0.1m墩顶布置2个支座,其中6#、13#和18#墩设固定支座,其余各墩设活动支座。
