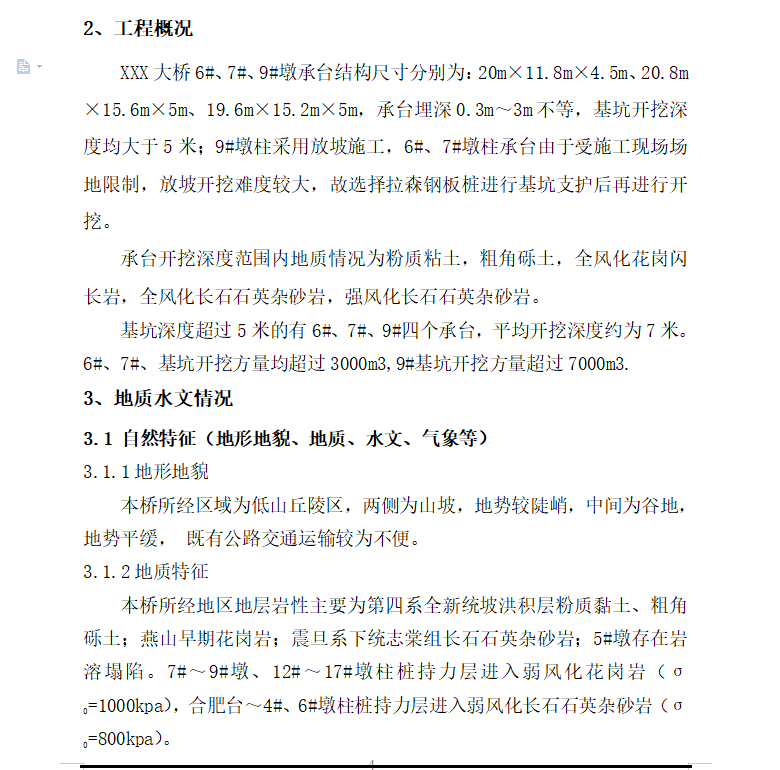

XXX大桥6#、7#、9#墩承台结构尺寸分别为:20m×11.8m×4.5m、20.8m×15.6m×5m、19.6m×15.2m×5m,承台埋深0.3m~3m不等,基坑开挖深度均大于5米;9#墩柱采用放坡施工,6#、7#墩柱承台由于受施工现场场地限制,放坡开挖难度较大,故选择拉森钢板桩进行基坑支护后再进行开挖。
承台开挖深度范围内地质情况为粉质粘土,粗角砾土,全风化花岗闪长岩,全风化长石石英杂砂岩,强风化长石石英杂砂岩。
基坑深度超过5米的有6#、7#、9#四个承台,平均开挖深度约为7米。6#、7#、基坑开挖方量均超过3000m3,9#基坑开挖方量超过7000m3.
