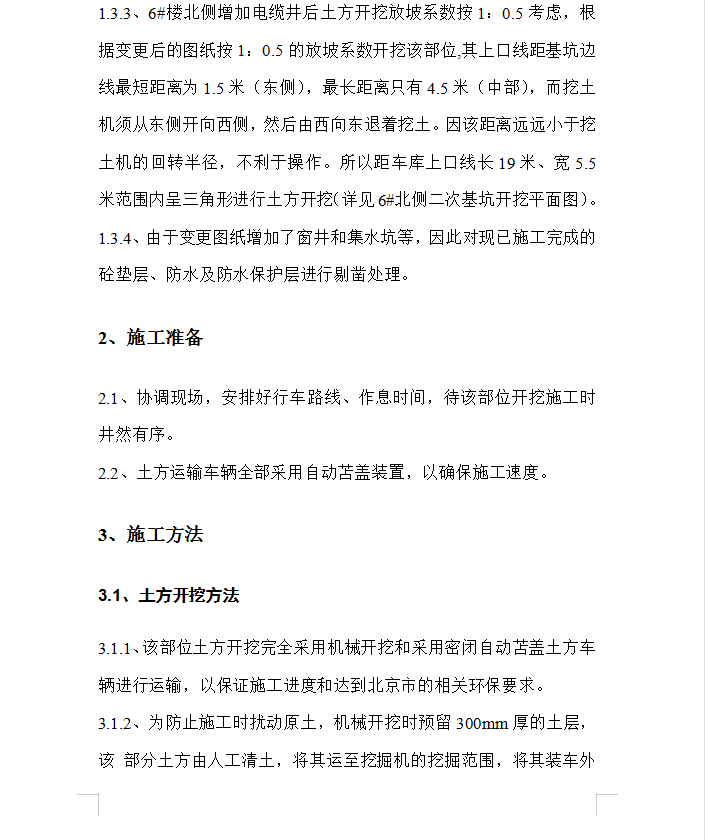

6#楼北侧增加电缆井后土方开挖放坡系数按1:0.5考虑,根据变更后的图纸按1:0.5的放坡系数开挖该部位,其上口线距基坑边线最短距离为1.5米(东侧),最长距离只有4.5米(中部),而挖土机须从东侧开向西侧,然后由西向东退着挖土。因该距离远远小于挖土机的回转半径,不利于操作。所以距车库上口线长19米、宽5.5米范围内呈三角形进行土方开挖(详见6#北侧二次基坑开挖平面图)。
