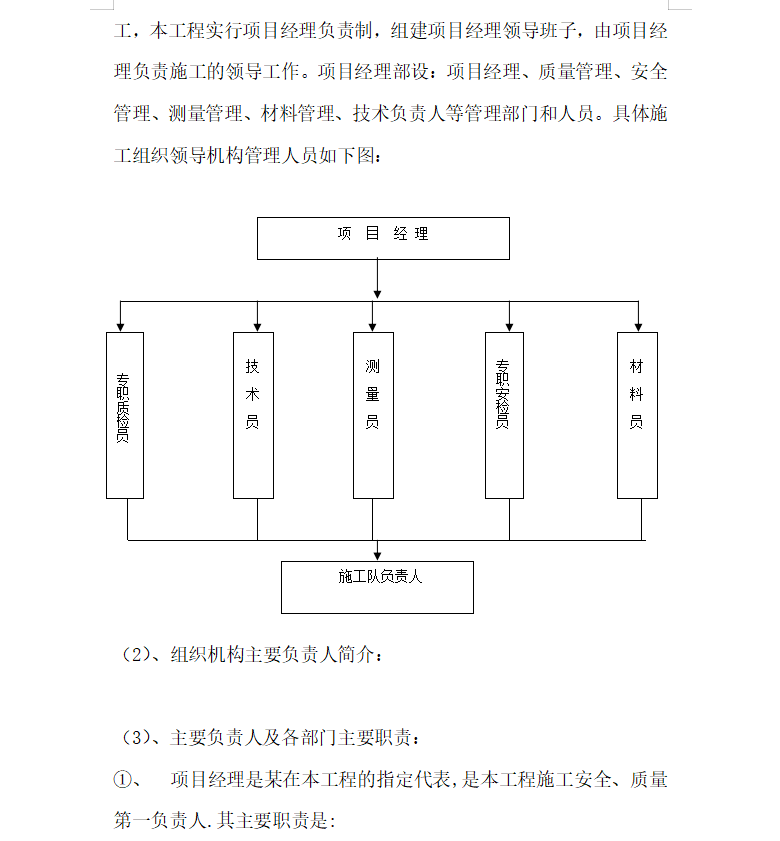

架空线全长约16.2Km,出线端电缆长度0.24 Km。架空导线采用LGJ-120/20钢芯铝绞线;架空地线采用GJX-35(1×7-7.8-1270-A-YB/T183-2000)型稀土锌铝合金镀层钢绞线。全线导、地线采用铝合金节能型防振锤防振。共使用杆塔11种计65基,其中直线杆塔共5种累计26基,占全线杆塔总数的40��:转角及终端杆塔共6种累计39基,占全线杆塔总数的60��。全线杆塔均需逐基接地,采用浅埋风车式、水平布置接地体与自然接地体相结合的方式,接地体采用Φ10圆钢,引下线采用Φ12热镀锌圆钢,单杆采用一点引下接地,双杆采用二点引下接地,铁塔采用四点引下接地。此次投标为第二标段(总线路1/2杆塔处~龙门峡北矿35KV变电站)。2、龙门峡北矿35KV变电站安装工程。3、新建通讯系统工程:全长约18 Km,充分利新建的某35KV送电线路,直接加挂于新建杆塔上,在档距较大时采用在档距中加设电杆的方法。采用ADSS自承式24芯光缆。
