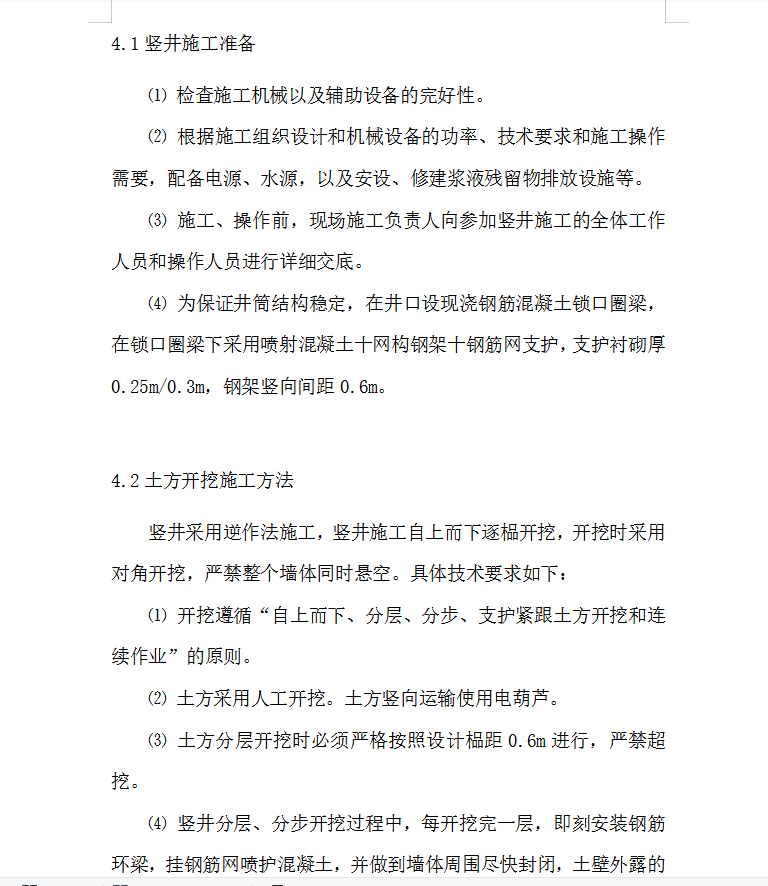

井口设现浇钢筋混凝土锁口圈梁,在锁口圈梁下采用“喷射混凝土十网构钢架十钢筋网支护”十“防水膜” 十“现浇钢筋混凝土”,支护衬砌厚 250 mm,锁口圈梁下钢架竖向间距 0.6m,钢筋网片φ6.5-100�w100�L沿拱架内、外主筋外缘满铺,竖向φ20连接筋沿拱架内、外主筋外缘环向每米一根,钢筋网要求双面焊。竖井初衬采用喷射 C20混凝土,二衬为C40现浇钢筋混凝土。二衬厚0.25m,采用钢筋混凝土结构形式。竖井初衬底板采用喷射混凝土,厚0.25m;再施做0.5m厚现浇钢筋混凝土,钢筋与二衬侧墙钢筋连接。
