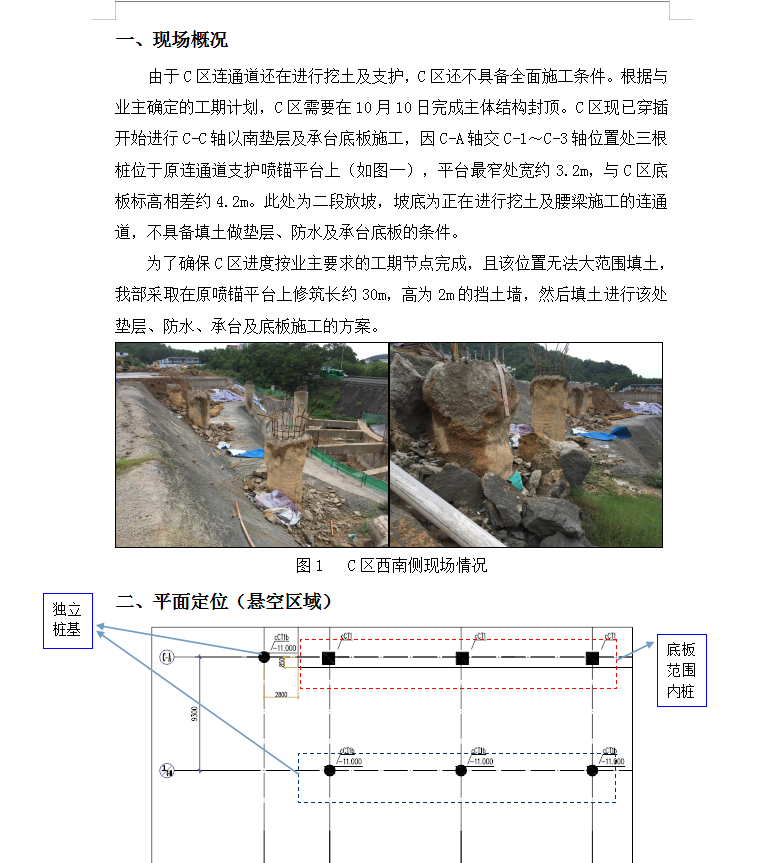

由于C区连通道还在进行挖土及支护,C区还不具备全面施工条件。根据与业主确定的工期计划,C区需要在10月10日完成主体结构封顶。C区现已穿插开始进行C-C轴以南垫层及承台底板施工,因C-A轴交C-1~C-3轴位置处三根桩位于原连通道支护喷锚平台上(如图一),平台最窄处宽约3.2m,与C区底板标高相差约4.2m。此处为二段放坡,坡底为正在进行挖土及腰梁施工的连通道,不具备填土做垫层、防水及承台底板的条件。为了确保C区进度按业主要求的工期节点完成,且该位置无法大范围填土,我部采取在原喷锚平台上修筑长约30m,高为2m的挡土墙,然后填土进行该处垫层、防水、承台及底板施工的方案。
