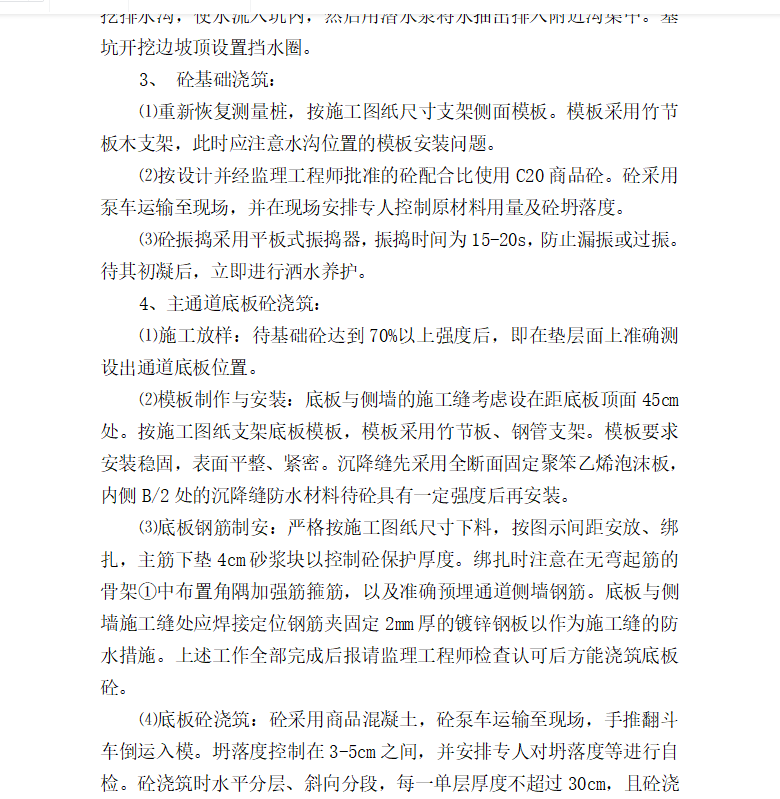

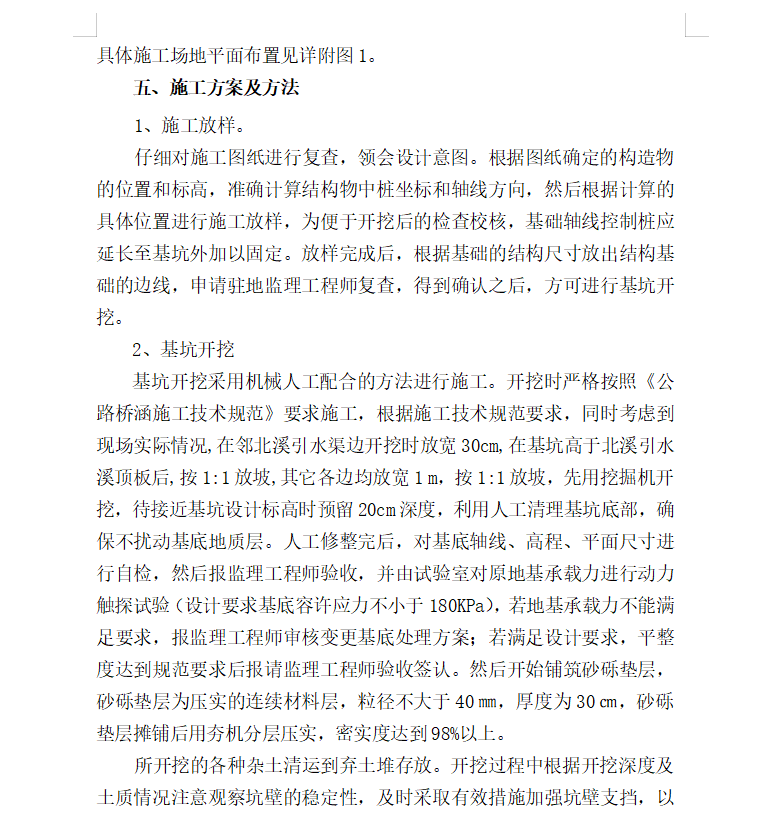

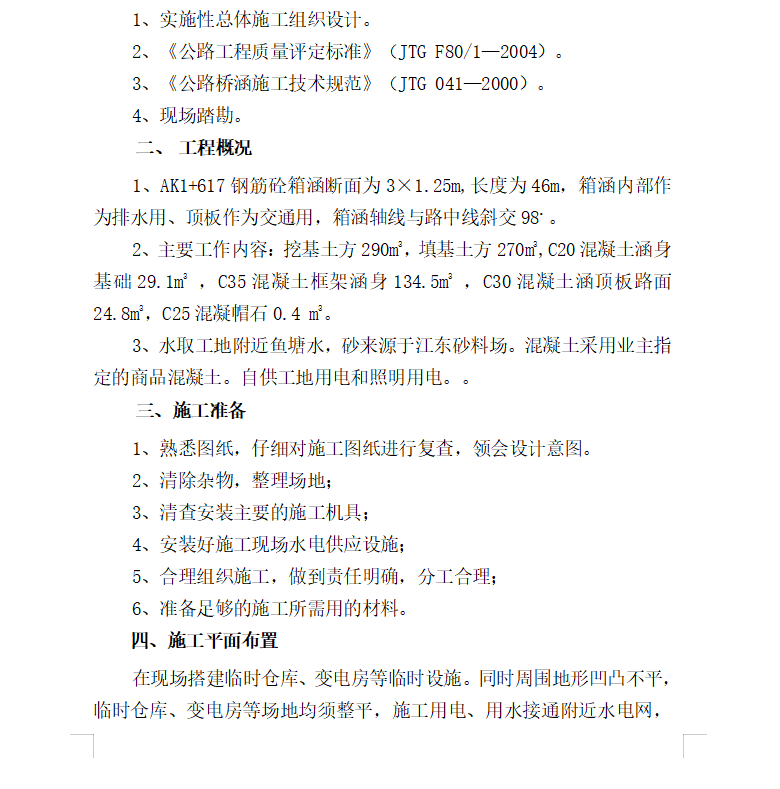

AK1+617钢筋砼箱涵断面为3×1.25m,长度为46m,箱涵内部作为排水用、顶板作为交通用,箱涵轴线与路中线斜交98。
主要工作内容:挖基土方290m3,填基土方270m3,C20混凝土涵身基础29.1m3 ,C35混凝土框架涵身134.5m3 ,C30混凝土涵顶板路面24.8m3,C25混凝帽石0.4 m3。
仔细对施工图纸进行复查,领会设计意图。根据图纸确定的构造物的位置和标高,准确计算结构物中桩坐标和轴线方向,然后根据计算的具体位置进行施工放样,为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定。放样完成后,根据基础的结构尺寸放出结构基础的边线,申请驻地监理工程师复查,得到确认之后,方可进行基坑开挖。
