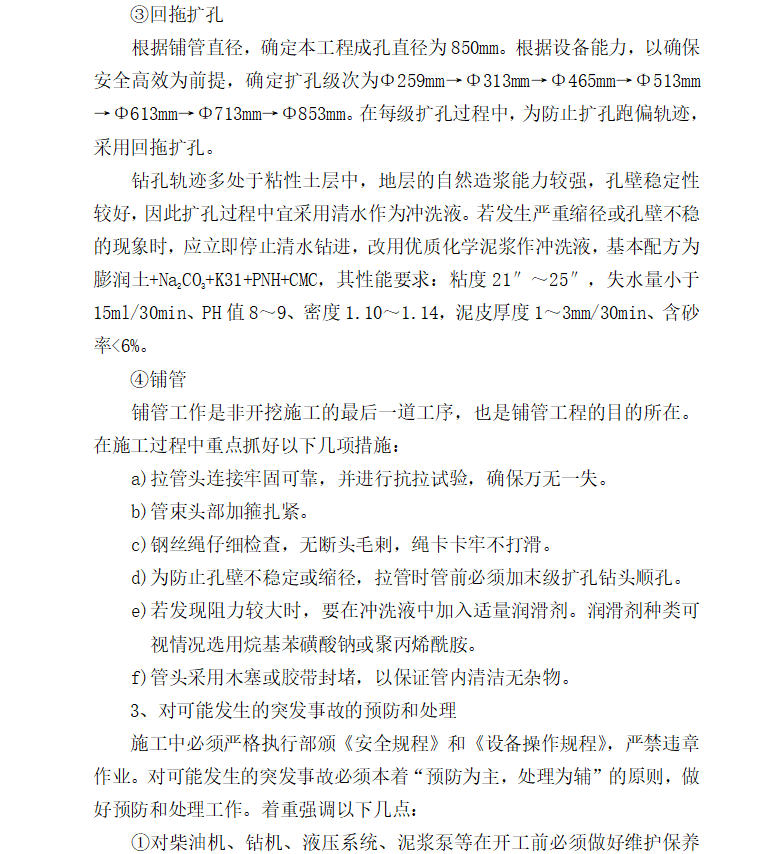

本工程主管为DN800管,支管为DN600管、DN400管。根据现场环境和土质特点,主管DN800管采用机械顶管的施工工艺,镇区支管DN600管、DN400管采用非开挖定向钻施工工艺,其它支管采用开挖埋设施工方法。
本工程工艺流程为:钻孔布置→轨迹设计→轨迹标定→钻机就位→导向钻进→回拖扩孔→回拖铺管→检查验收。根据本工程的特点及地下原有管线的分布情况,钻机安装 准确,以设计标高进入预定轨迹。根据标定的轨迹线和倾角、深度设计,随时监控,适当调整行进方向和深度,钻进中采用轻压、慢转,注意控制钻头温度、泵压。若遇障碍物时,要分析研究障碍物性质,合理选择钻进工艺措施。
