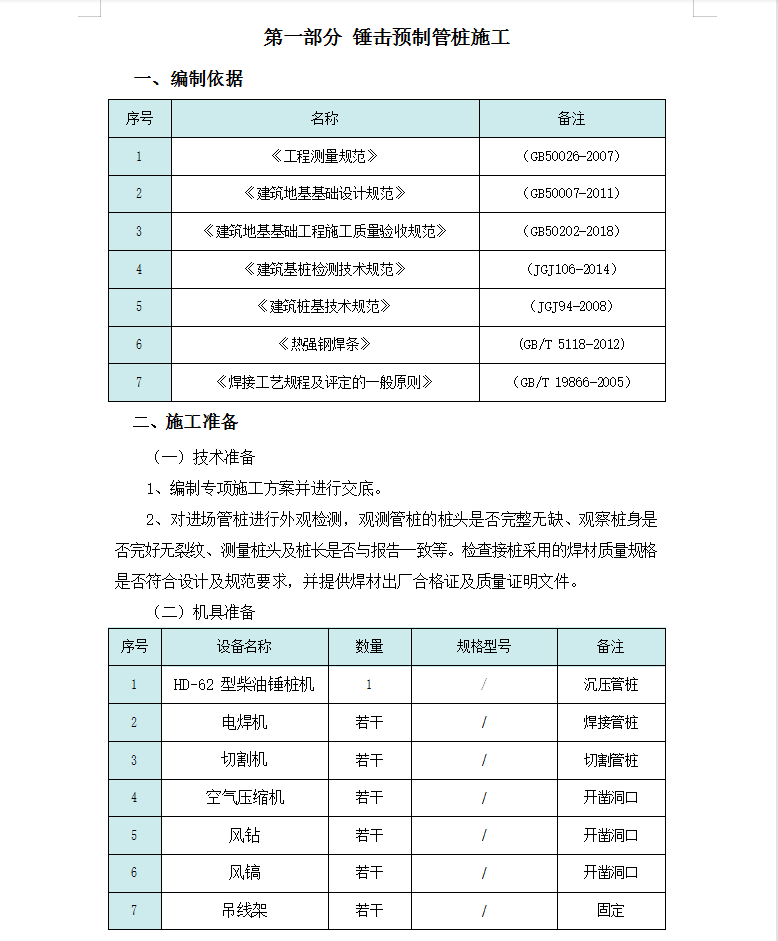

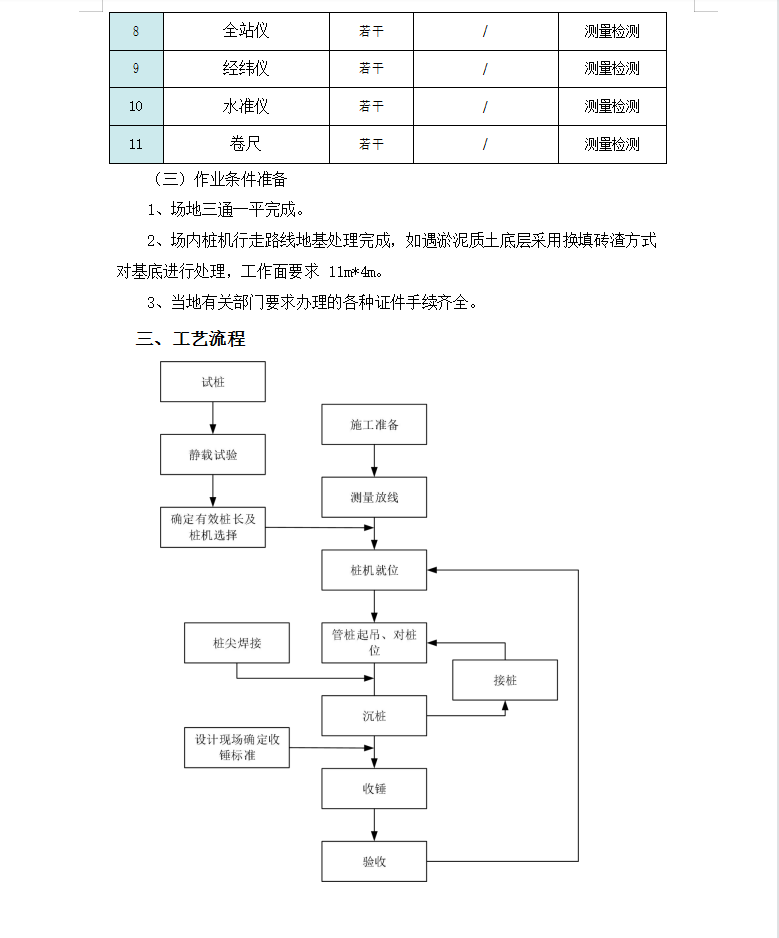

施工要点:场地表面应平整,排水应畅通,并满足施打桩机所需要的地面承载力,如遇淤泥质土底层换填砖渣。测放桩位偏差不得大于 20mm;并在场地醒目位置设置水准点,数量不宜少于 3 个,标明轴线号。对准桩位,桩帽与桩周边应留 5~10mm 的间隙,锤与桩帽、桩帽与桩顶之间应有相应的弹性衬垫,一般采用麻袋、纸皮或木砧等衬垫材料。
