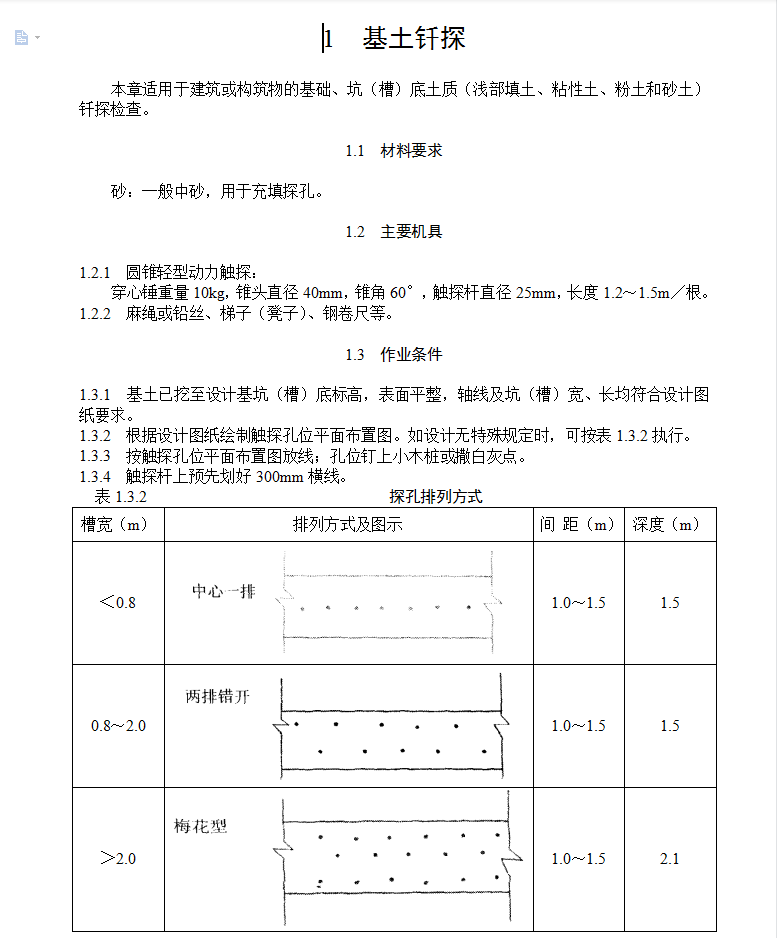

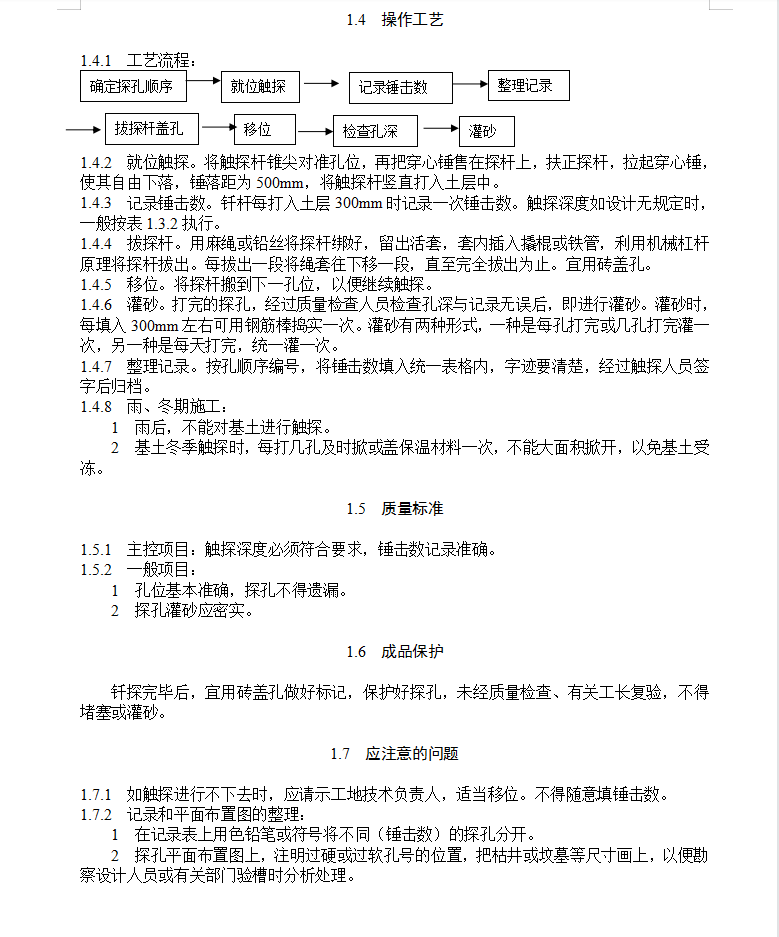

施工工艺:就位触探。将触探杆锥尖对准孔位,再把穿心锤售在探杆上,扶正探杆,拉起穿心锤,使其自由下落,锤落距为500mm,将触探杆竖直打入土层中。记录锤击数。钎杆每打入土层300mm时记录一次锤击数。拔探杆。用麻绳或铅丝将探杆绑好,留出活套,套内插入撬棍或铁管,利用机械杠杆原理将探杆拔出。每拔出一段将绳套往下移一段,直至完全拔出为止。宜用砖盖孔等。
