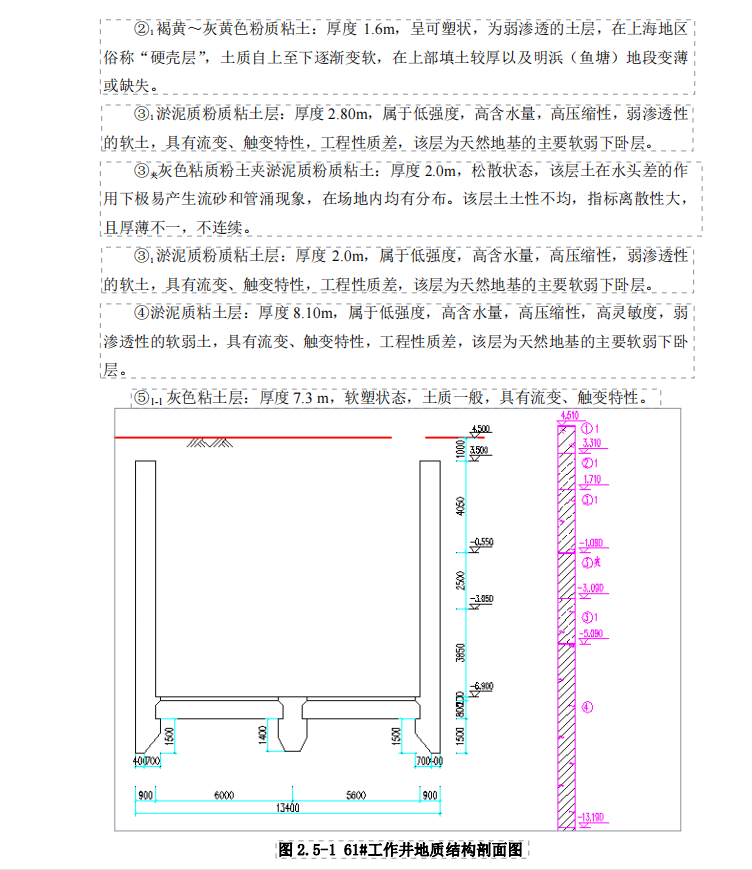

xx城市环境APL三期项目南汇支线QNZ-C9标拟建顶管井4座,其中61#工作井设计为钢筋混凝土矩形顶管井,尺寸为21.4m*13.4m*12.9m,井壁厚900mm,施工方法为沉井法。详见附图1,沉井结构剖面、平面图。为了避免沉井施工过程中水土流失对周围环境的影响,施工要求沉井采用不排水下沉工艺。工作井施工为一次制作(分三次浇筑)、一次下沉,下沉至设计高程后再施工附属结构。
